ペシャワール会 現地報告No.116
水路工事進捗報告

ペシャワール会現地代表 中村 哲
2003年09月07日(日)

8月末現在、掘削完了約2.5km、土石の掘削運搬量、爆破回数、のべ人員は下記のとおり
  5月 6月 7月 8月 総計
作業実日数 13 20 25 20 78日
のべ作業員 874 5,019 11,835 9,857 27,585名
のべトラクター 3 128 172 78 381台
総掘削量 1,961 8,541 19,873 14,684 45,059u
うち手作業 1,961 8,541 11,384 7,542 29,428u
掘削機 - - 8,489 7,142 15,631u
埋立量 - - 5,013 4,965 9,708u
移動量 538 3,653 11,082 不明 15,273u
爆破回数 7 767 1,785 1,064 3,623回


8月31日現在 掘削長は以下のとおり
地区 A B C D E F G
単位:メートル 990 60 187 351 848  - 80 2,516

8月までの掘削量が約13.5万トン、埋立て量2万9千トンとなります。

蛇籠のワークショップは、必要量3000個(針金計66トン)のうち、半数の1500個以上を9月初旬に達成しました。


- - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -

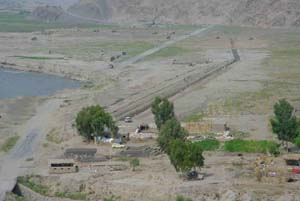

9月3日〜4日の工事現場

難易度に比例して工事地区を以下のように分けています。


A:取水口から丘まで

クリックすると拡大します


B 丘陵

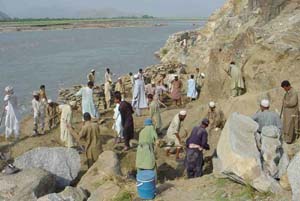

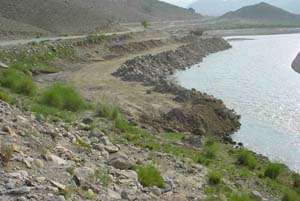

C 丘を越えて埋立・岩盤沿いの水路掘り


D 道路を越えて丘沿いに


E ほぼ直線の泥層の掘削


F 約300m長さの棚田を埋立で造成、頂点(8m)に土盛りの上、天圧をかけて掘削


G 約250mの崖の掘削(最も難所)


H 旧水路の拡張、盛り上げ


I 旧水路の拡張、盛り上げ


J ダラエ・ヌール下流ブディアライ村


K ダラエ・ヌール下流ブディアライ村




- - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - - -
