昨日6月10日、難攻不落のQ地域(約1km)の岩盤工事が終わりました。Q2大池は満水させて待っていましたが、昨日からQ3(250m)・Q4(350m)へ送水、6月13日にはガンベリ沙漠の平和丘に達します。(いずれも貯水池なので満水に時間がかかるのです)
沙漠を横断して水が流れ、「水路完成」を公に述べるのは、6月下旬となります。
これはアフガニスタン東部では大ニュースなので、政府要人を初め多数の人々が見に来ることになります。その対策を考えていますが、また報告します。
先日の総会の様子、ニュースなどで知りました。ご協力に感謝します。

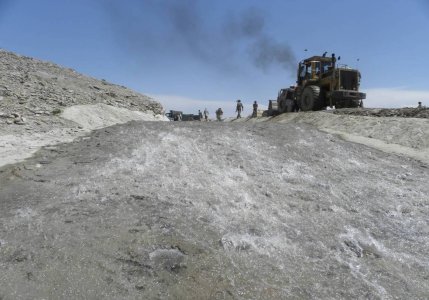

隣のQ3池に水を送る。6月10日。

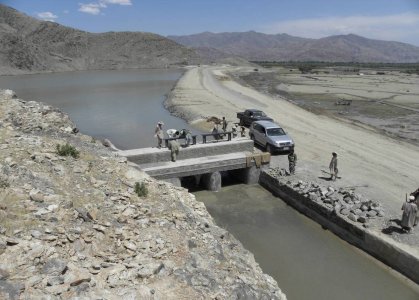

Q3池に注ぐ水。6月10日。

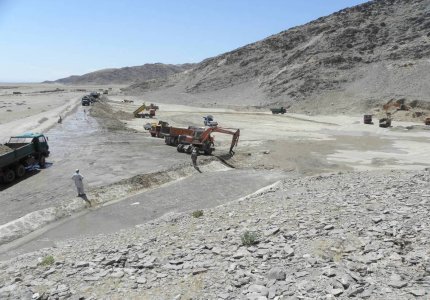

人海戦術の岩盤工事(Q4池の完成)6月10日
完成したQ3貯水池に水が注ぐ。これもかなり大きく、
用水路では3番目の池。6月10日
湿地帯処理の進行。手作業で排水路を掘る。
約200ヘクタール以上の土地がよみがえる
ところでマドラサのその後ですが、参道・ミナレット・ベランダの工事が終わると、あとは内装外装だけとなります。これは小生が居なくとも、地元に任せています。礼拝堂の中心はメッカを向くいわば御神体の部分と説教壇、ドームの内装は完全に地元に任せています。

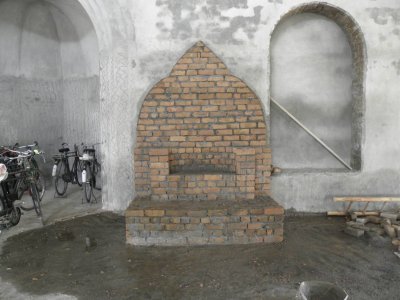

地元僧に作らせた説教壇。
ドーム天井の装飾。決まったアフガンのスタイルだそうだ。

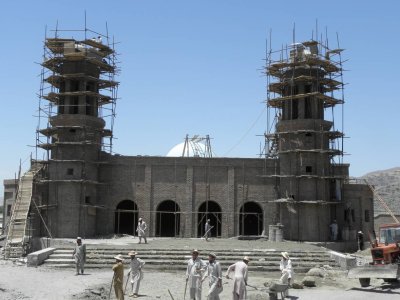

ミナレットの完成が近い。6月10日
